2013年10月8日(火)、いよいよ新体育館建設工事が始まりました。新体育館についてはこちらもご覧ください。
(8)2014年11月11日

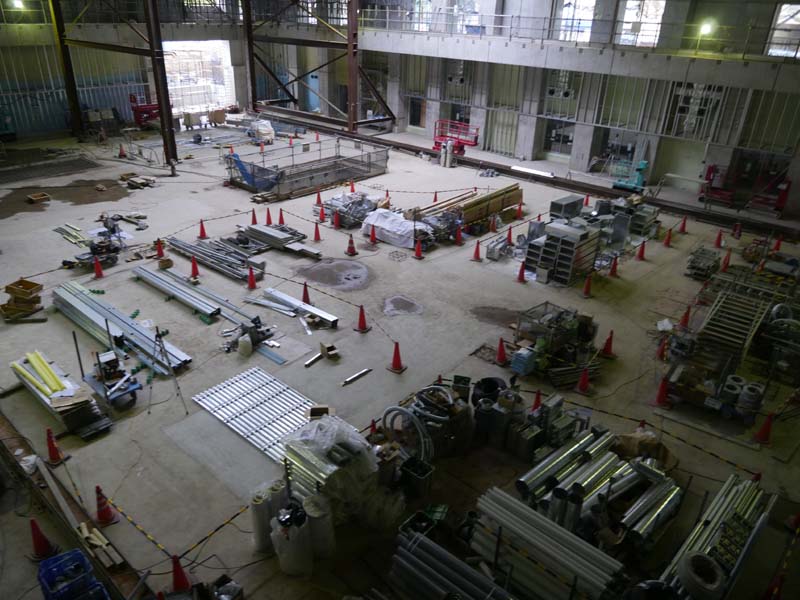

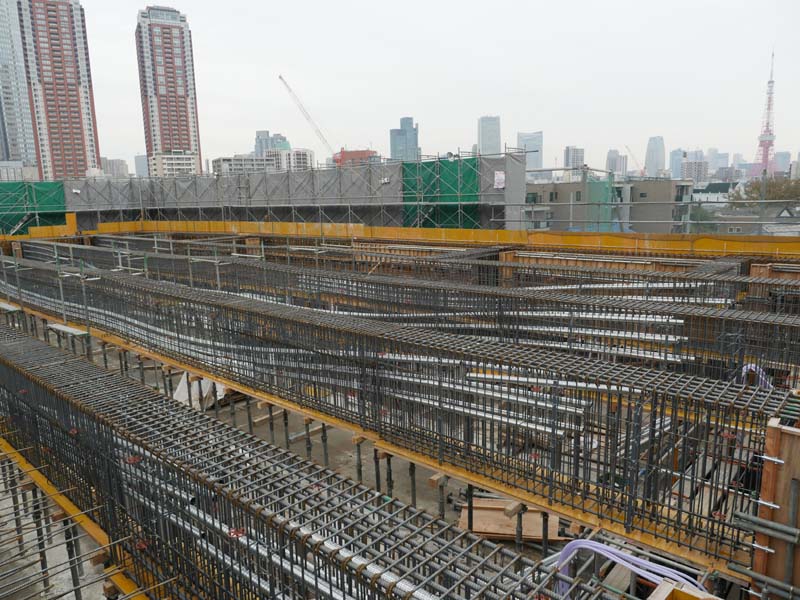

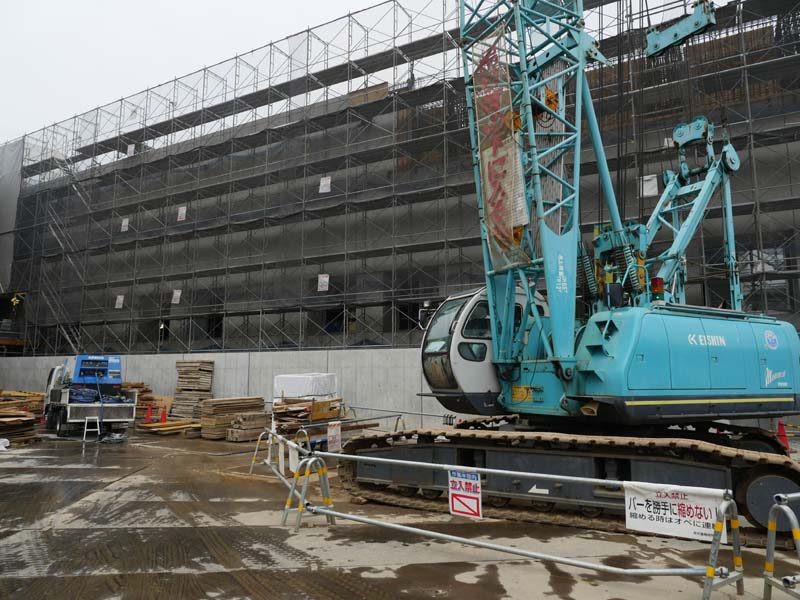

11月11日の昼休み、教職員を対象とした、新体育館工事の見学会が開かれました。今回は、はじめて公開された内部を見学しました。
![]() |
![]() |

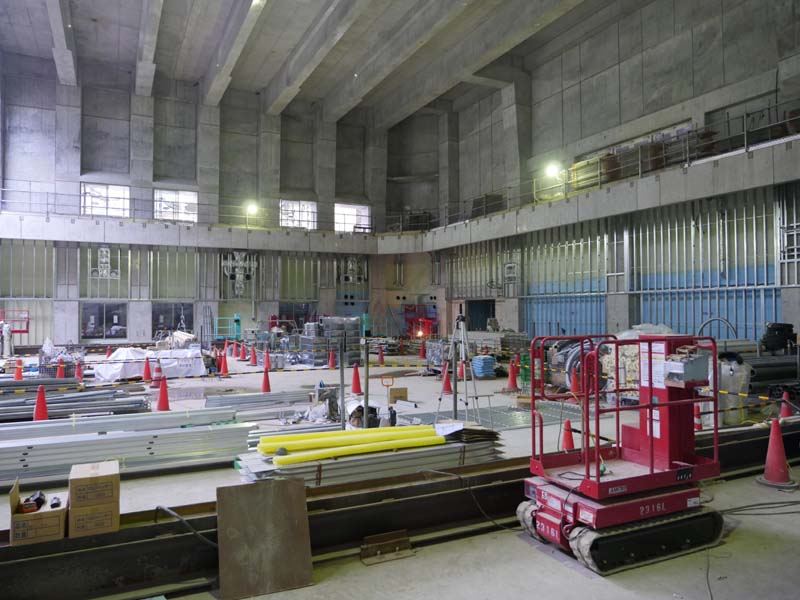

| 工事進行中の新体育館の外側。 | 中は広い! |
![]() |
![]() |

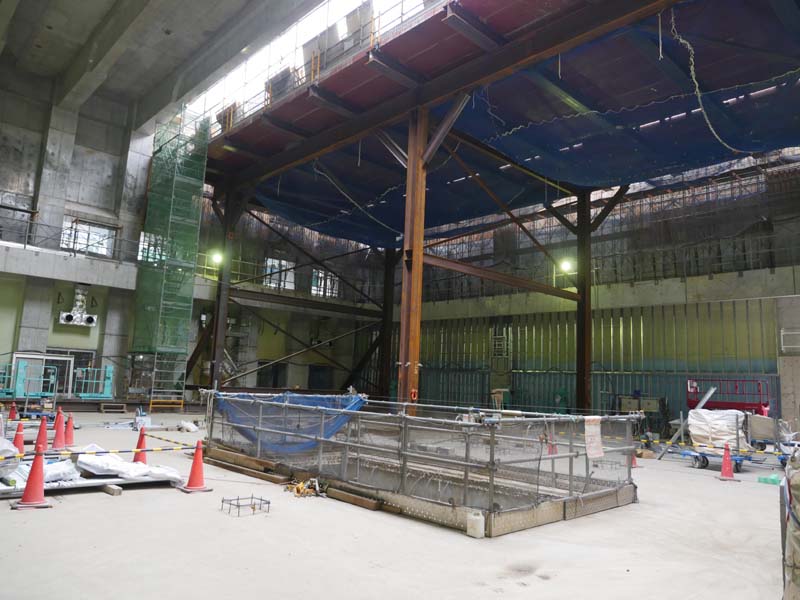

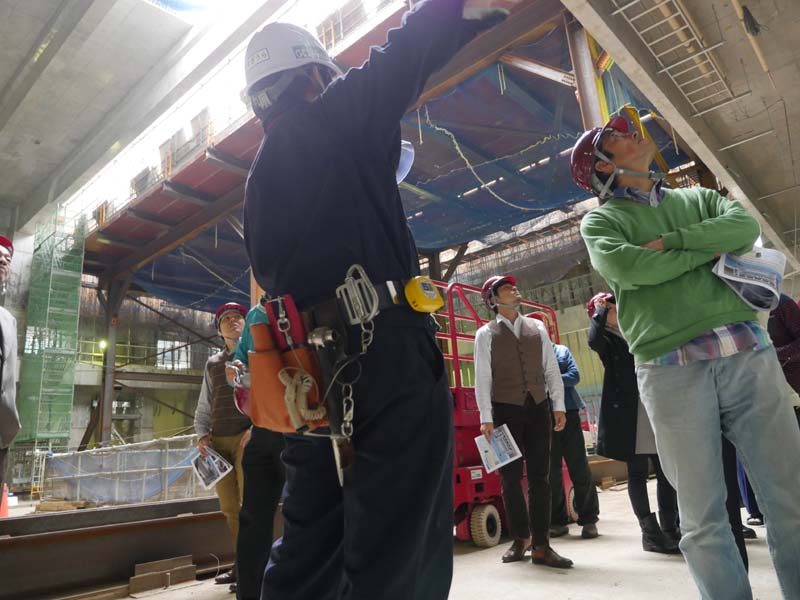

| 説明は麻布OBの杉浦氏。いまは現場監督です。 | アリーナ部分。 |
![]() |
![]() |

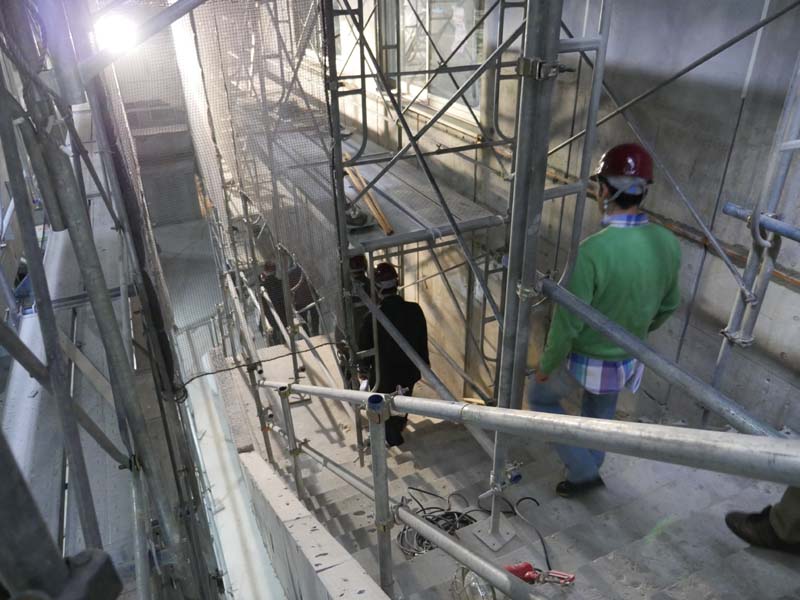

| 地下に降ります。 | 地下は柔道場、剣道場、多目的ホールなどになります。 |
![]() |
![]() |

| 1周140mという3階のランニングコースからアリーナを見下ろしています。 | 屋上です。 |
![]() |
![]() |
| 屋上から校庭を見ています。 | アリーナの屋根を釣っているワイヤー。背景の景色は、手前にマンションが建つので、これほどではなくなっています。 |
(7)2014年9月

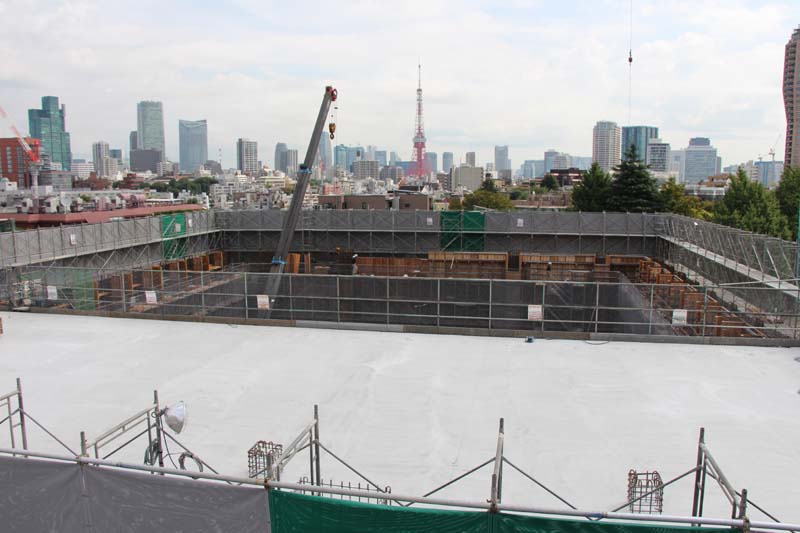

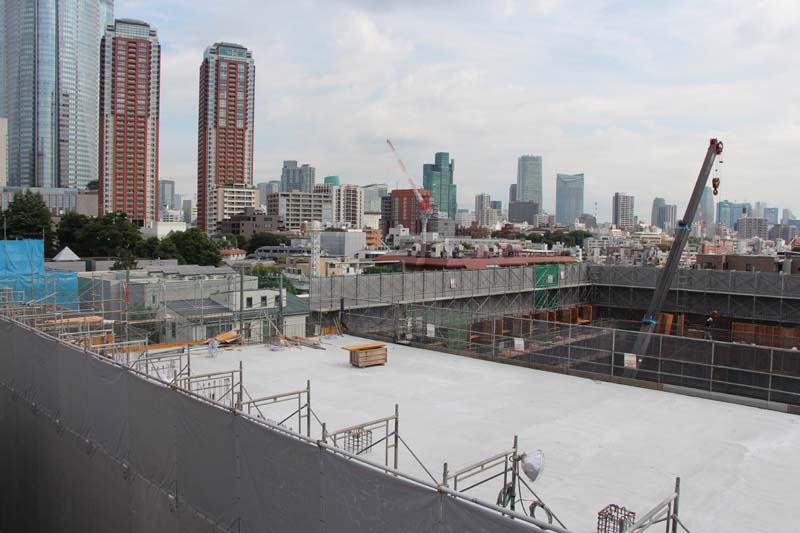

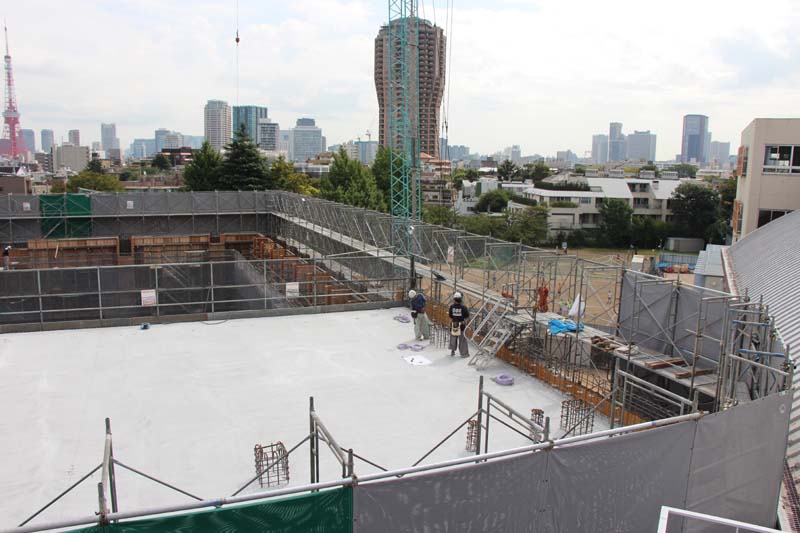

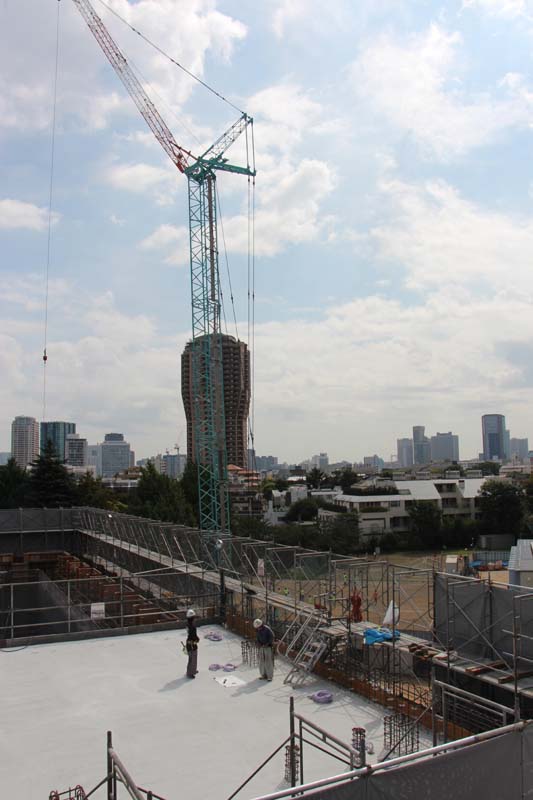

周りがシートで覆われてしまったため、校庭からはもちろん、図書館からも見えづらくなったしまいました。もう少し高いところを探して見下ろすと、下の写真(9月13日撮影)のようになっていました。屋根を作っているところです。屋根は1/3ずつ作っていくそうです。工事は順調に進んでいます。
![]() |
![]() |
![]() |
![]() |

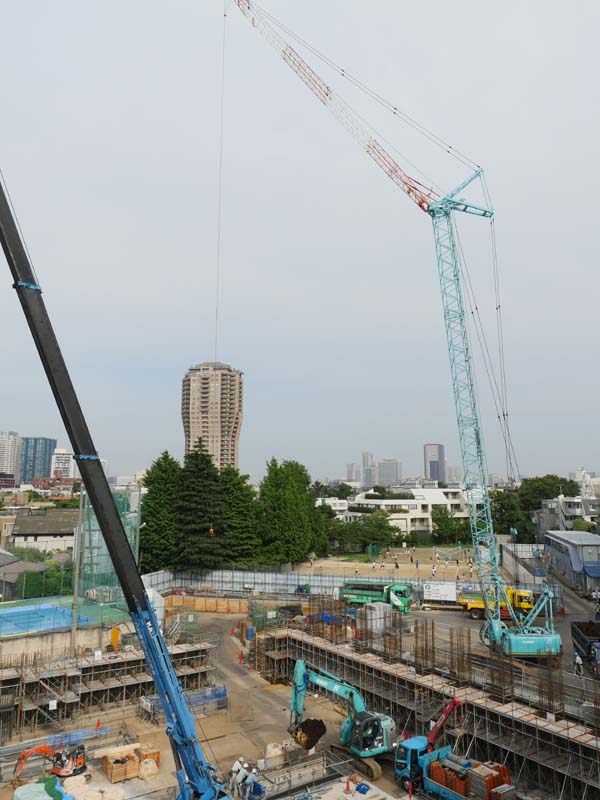

(6)2014年5月

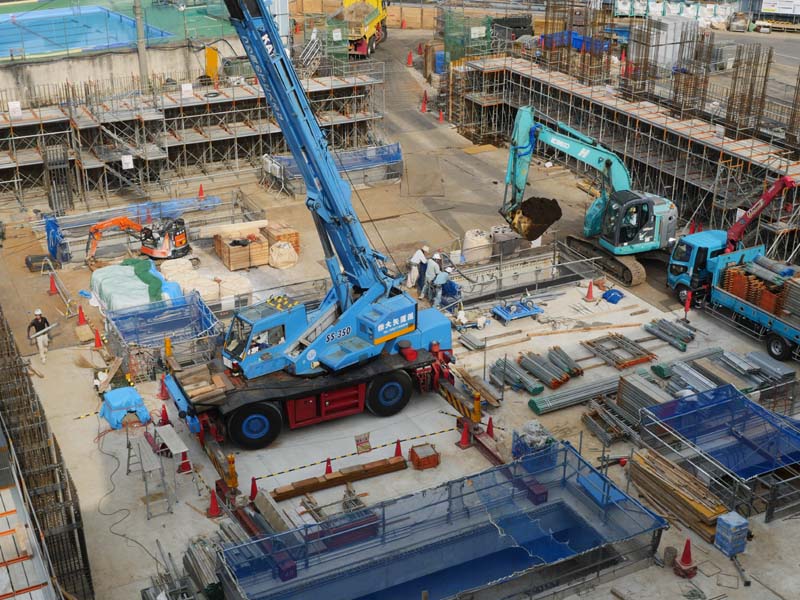

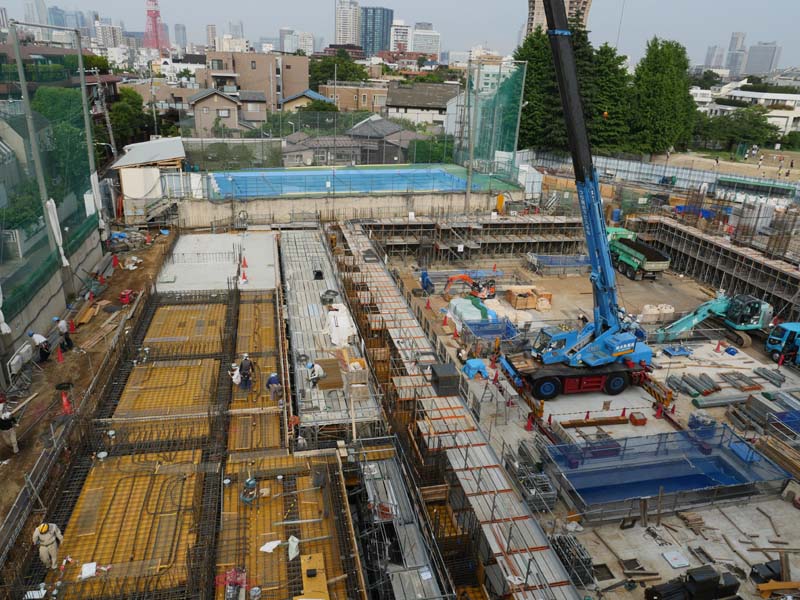

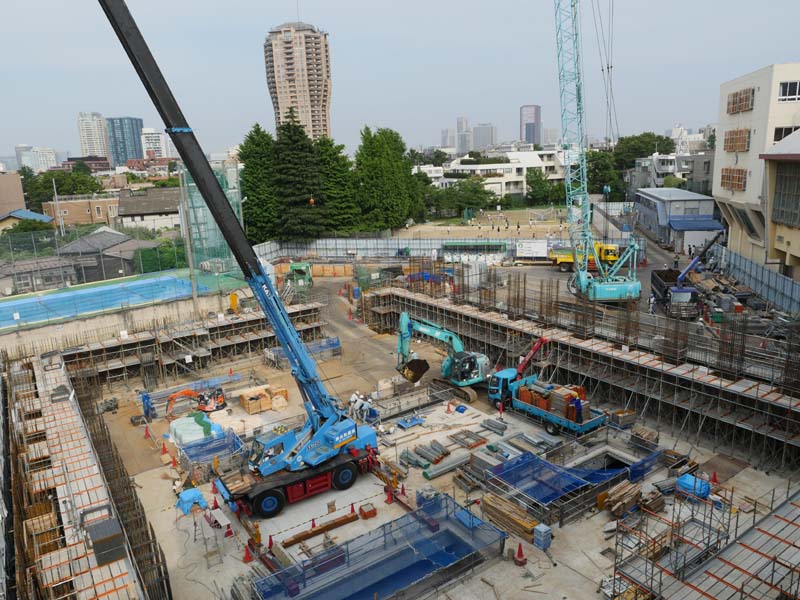

1階から上の方に躯体工事が進んでいます。地下の方も同じような状況だと思われます(5月29日撮影)。
![]() |
![]() |
![]() |
![]() |
(5)2014年4月

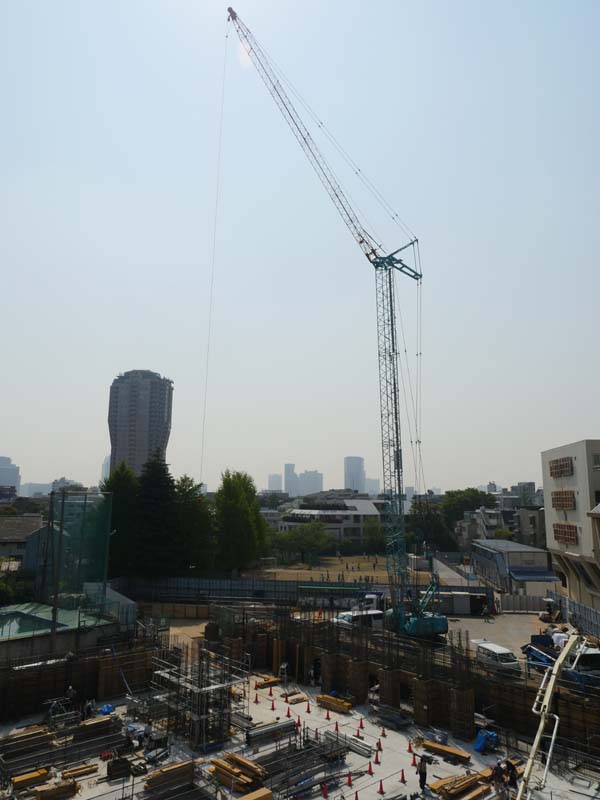

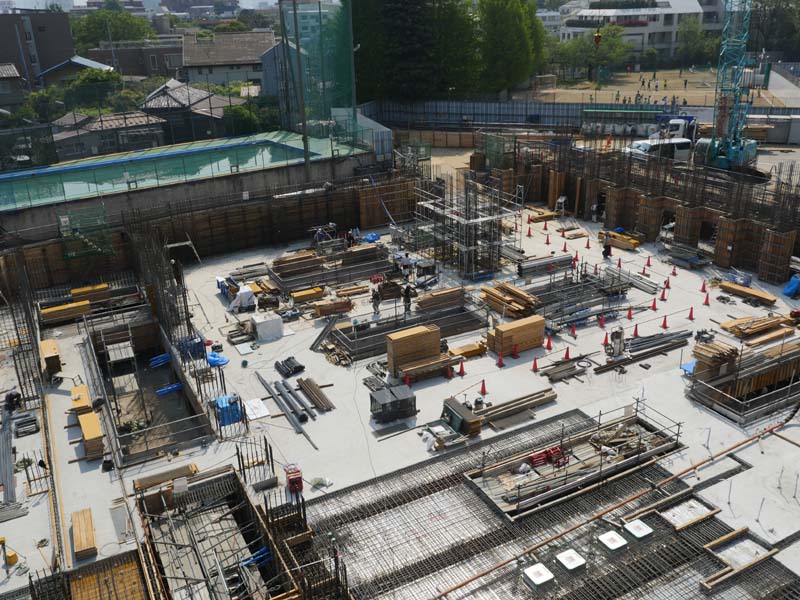

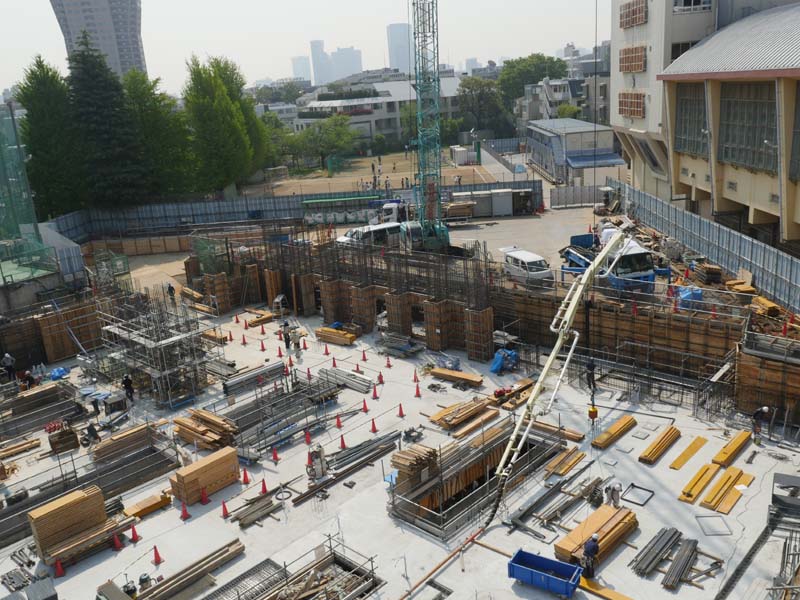

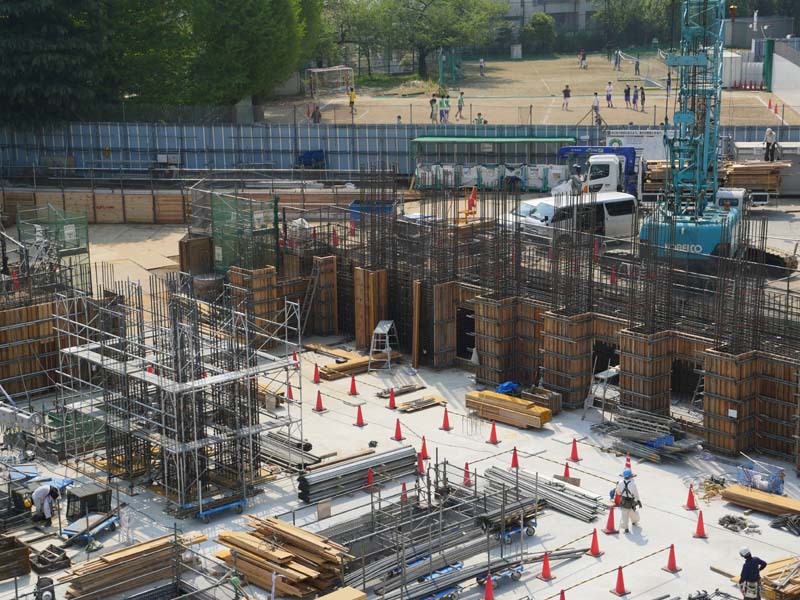

4月26日の様子です。1階アリーナの床(躯体)を最初に張り、上階・下階に同時に伸ばしていく工法を取っています。すでに1階の床はほとんど張られています。
![]() |
![]() |
![]() |
![]() |
(4)2014年3月

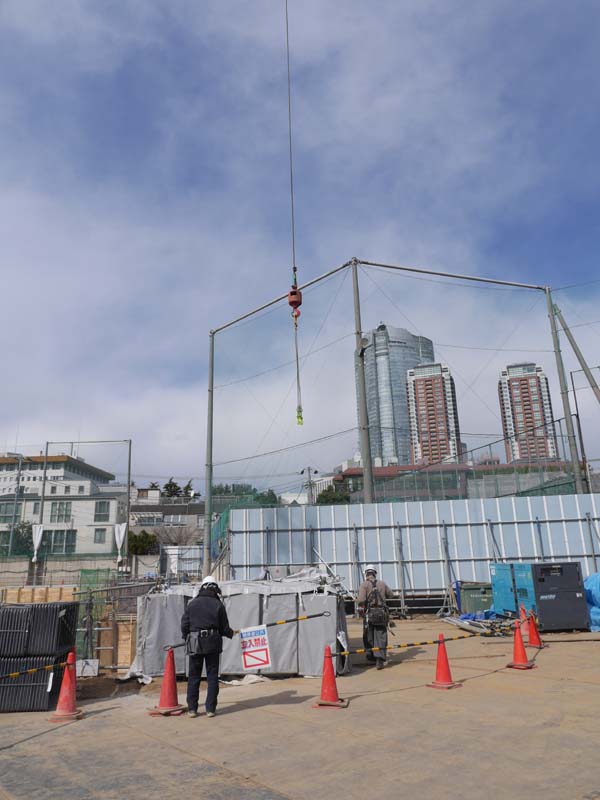

3月10日:瞬間破砕型杭頭処理工法見学会

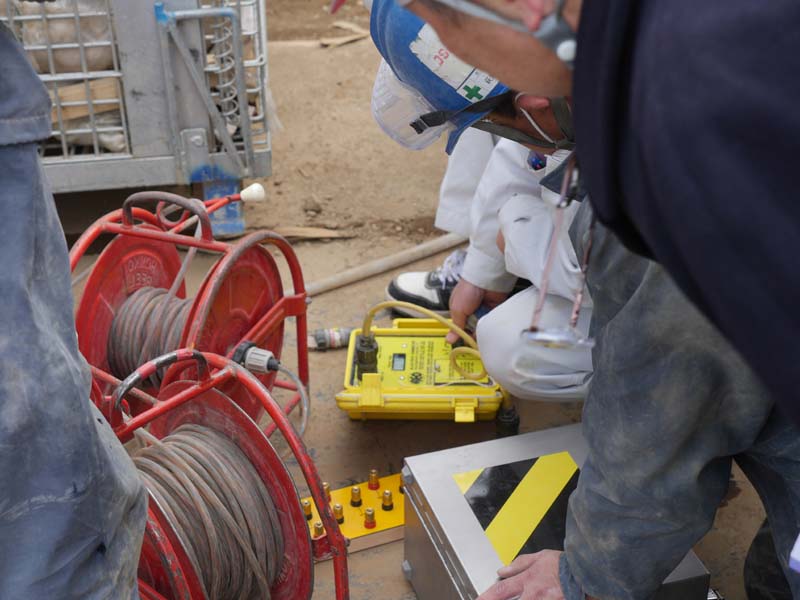

コンクリートを流し込んで成型する杭の頭には、コンクリート以外の不純物が集まってきます。その部分80cmを火薬を利用して爆破切断します。
![]() |
左の画像をクリックすると杭頭処理の瞬間をご覧いただけます(youtubeにリンクしています)。 |
![]() |
![]() |

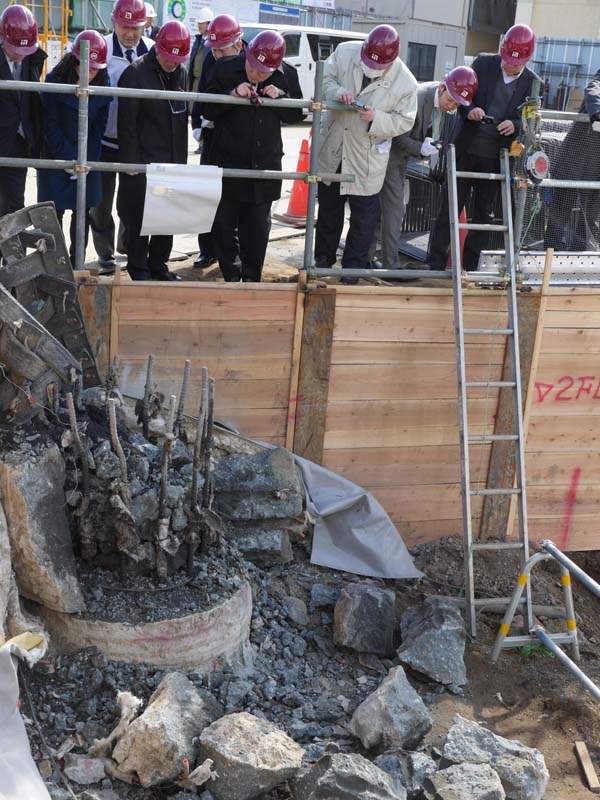

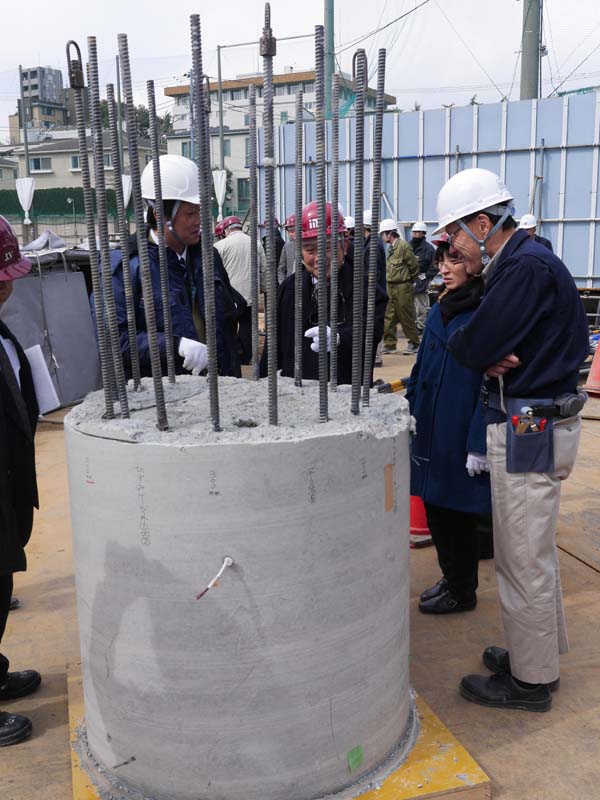

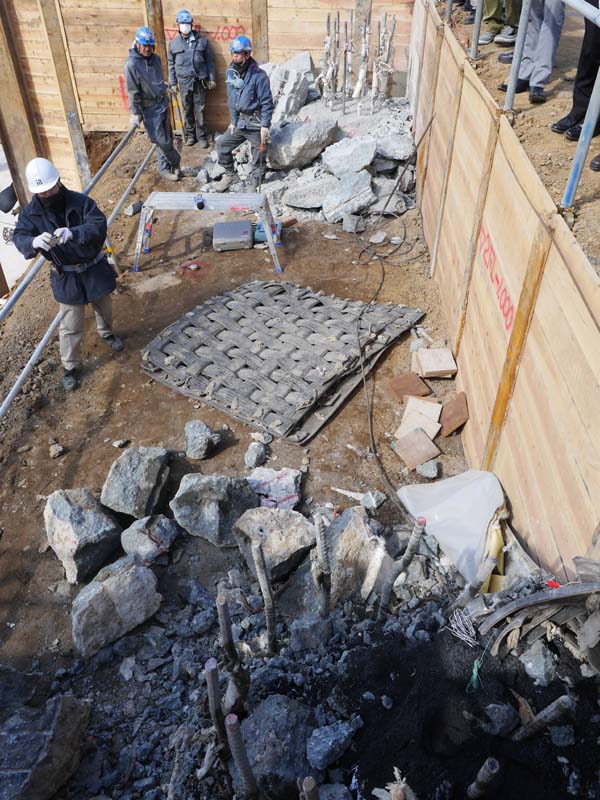

| まず、現場事務所で説明を受けます。 | 試験切断された杭です。 |
![]() |
![]() |

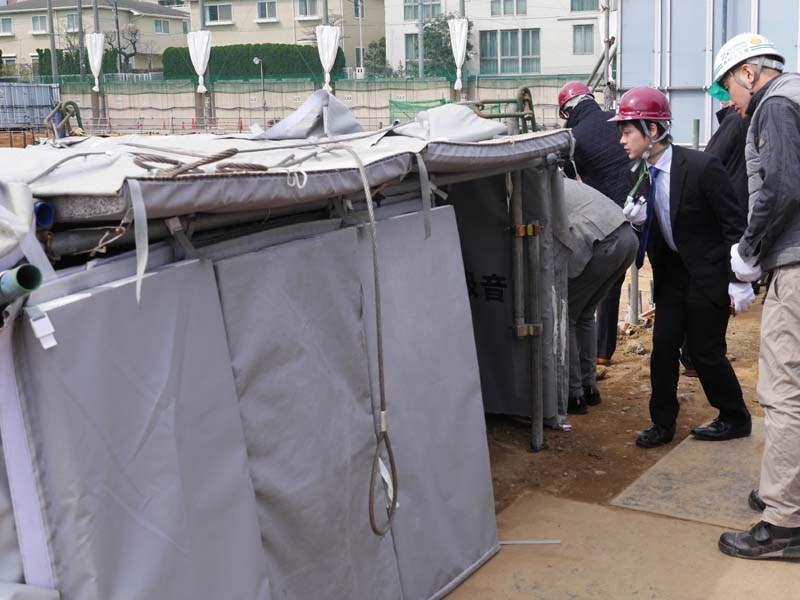

| この遮音シートの中に、この日処理される杭頭があります。 | 大勢の見学者(赤いヘルメット)が見ています。学園関係者以外の人たちもいます。 |
![]() |
![]() |
| 秒読み開始、点火です。 | 爆破のあと、遮音シートを巨大クレーンでつり上げて外します。 |
![]() |
![]() |
| これが今回処理された杭頭です。 | 向こう側に先日処理された杭頭が見えます。 |
![]() |
![]() |
| 掘り下げられてい部分です。礫(れき)層を挟むローム層のようです。右側の方はいい土になっています。廃土はUR都市機構が利用しているようです。 | こちらでは土留めがすすんでいます。 |

3月4日
![]() |
![]() |

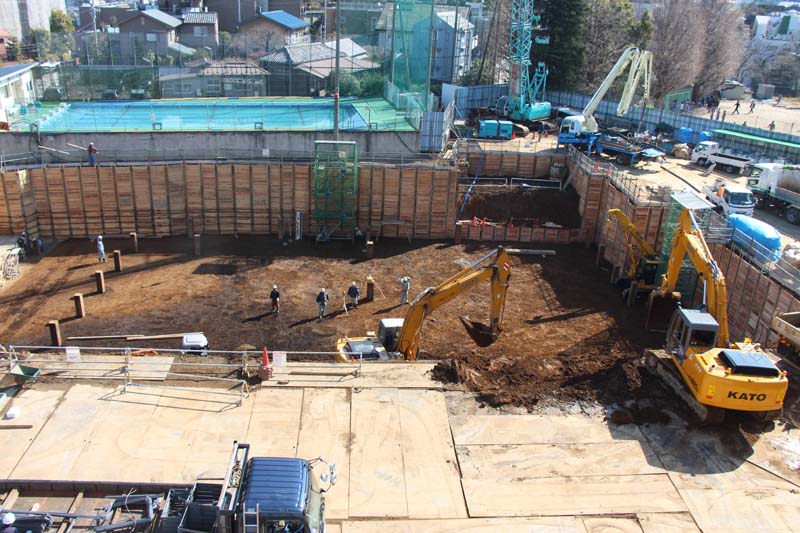

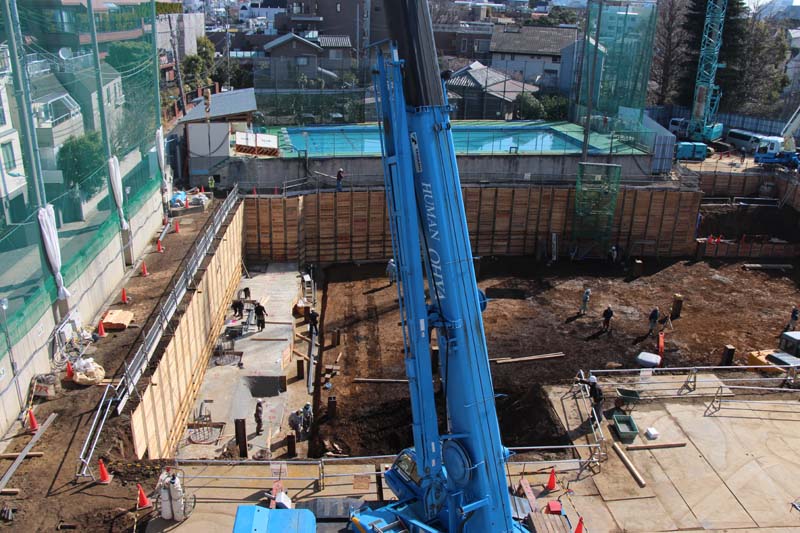

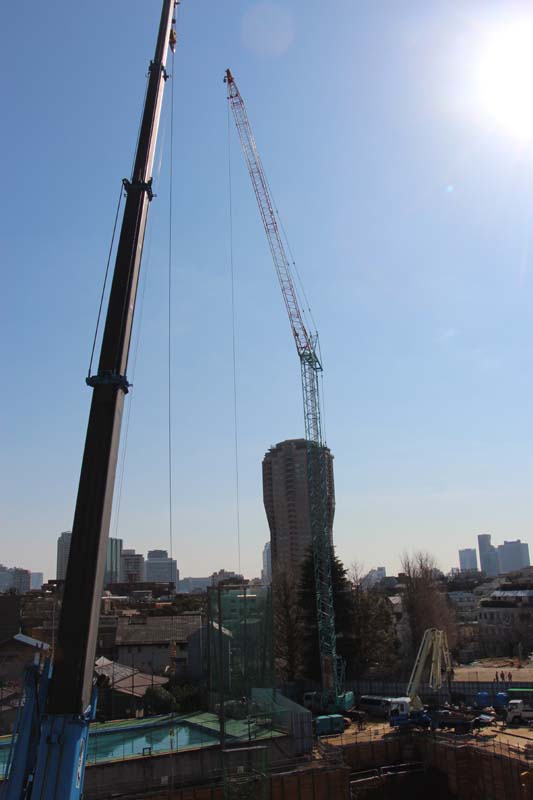

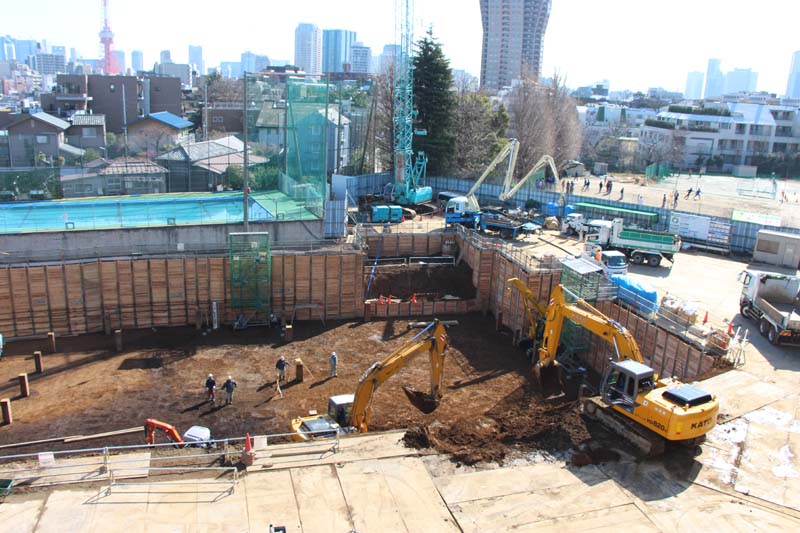

| だいぶ深い穴になってきました。 | |
![]() |
![]() |

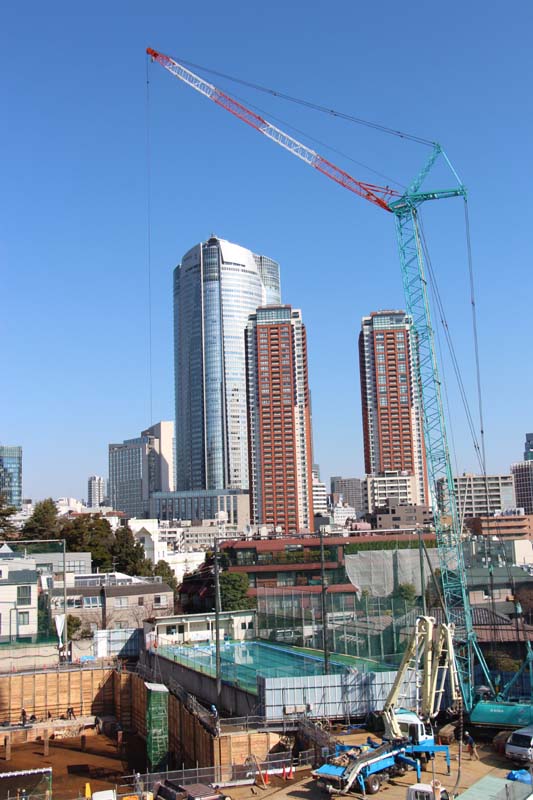

| 天を突く巨大なクレーンです。 | |
![]() |
![]() |
| 図書館からプール側を見ています。 | 芸術棟の3階から見てみました。 |

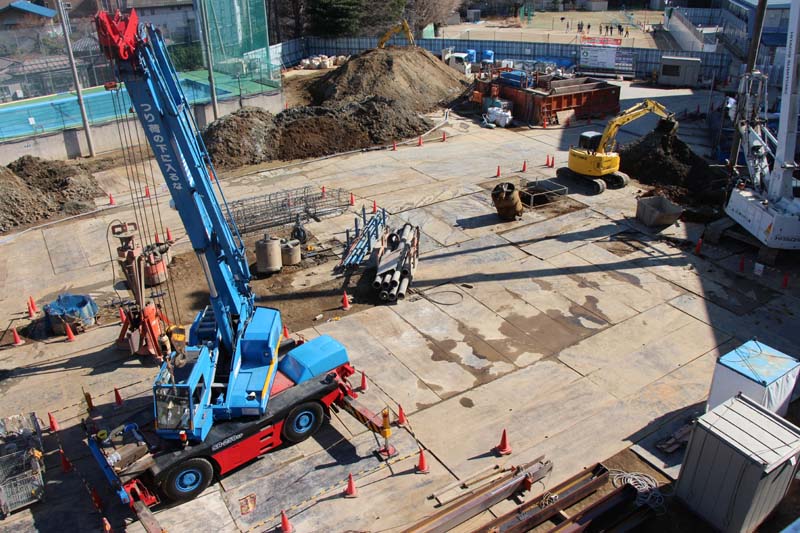

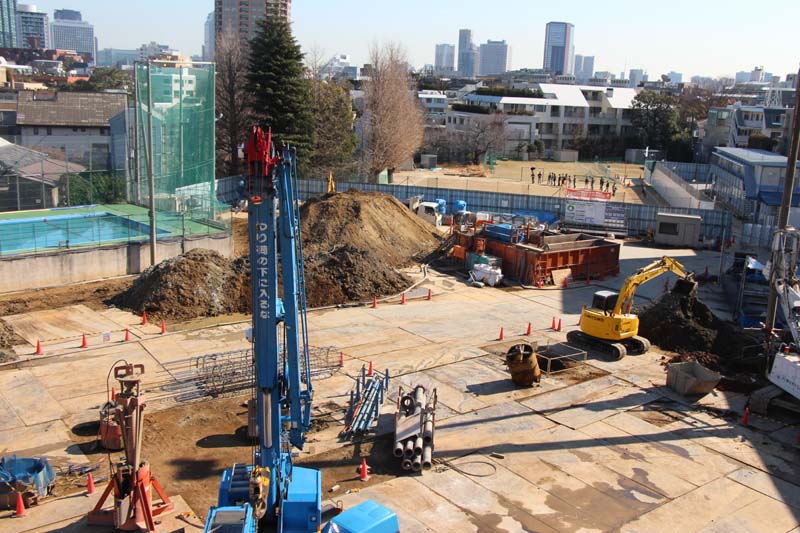

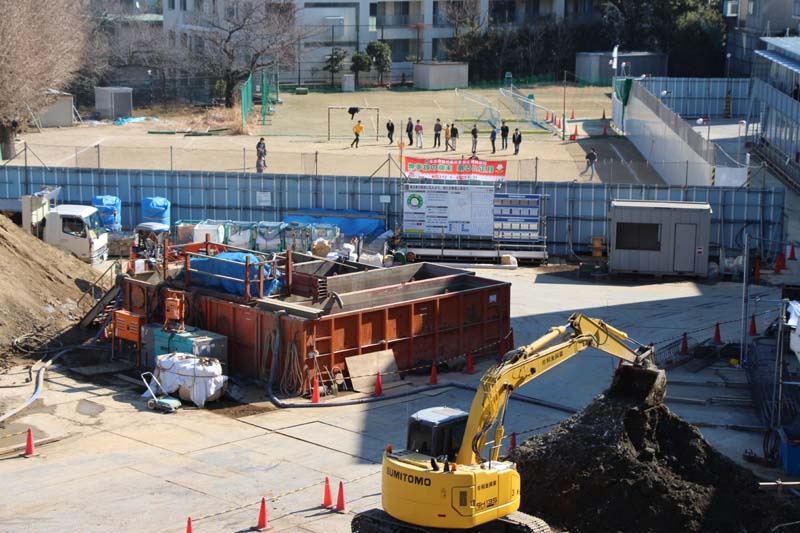

(3)2014年1月
![]() |
![]() |

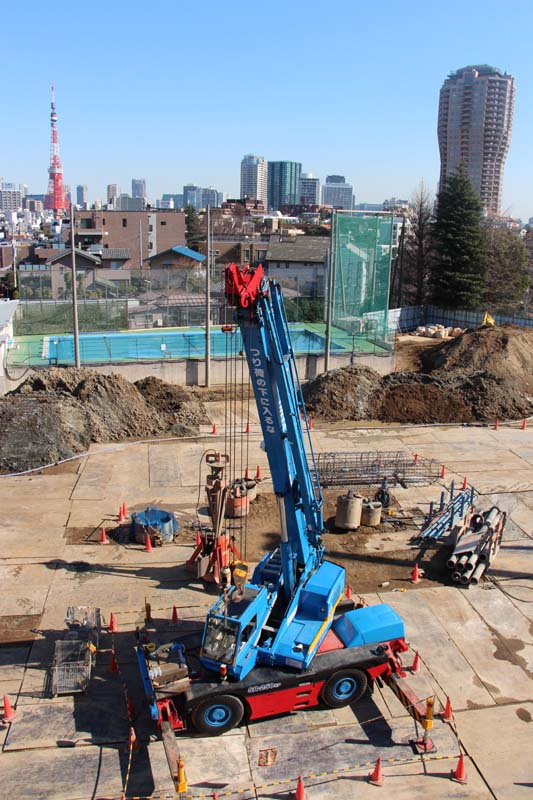

| 図書館のテラスから見ています。プール側の様子です。 | こちらは小さく残った校庭(高1の生徒のブーメラン試投会)側です。 |
![]() |
![]() |
| 掘った土がだいぶたまっています。躯体はまだです。 | 残った校庭側を拡大しました。 |
(2)2013年11月
![]() |
![]() |
![]() |
![]() |

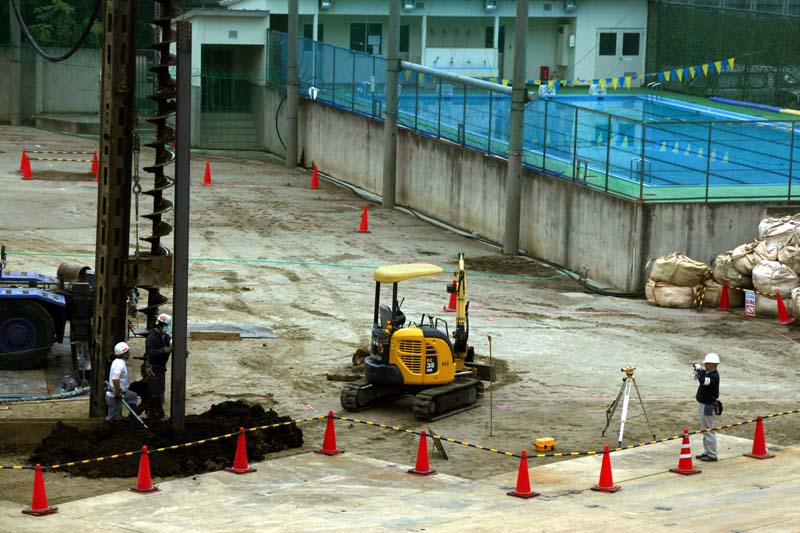

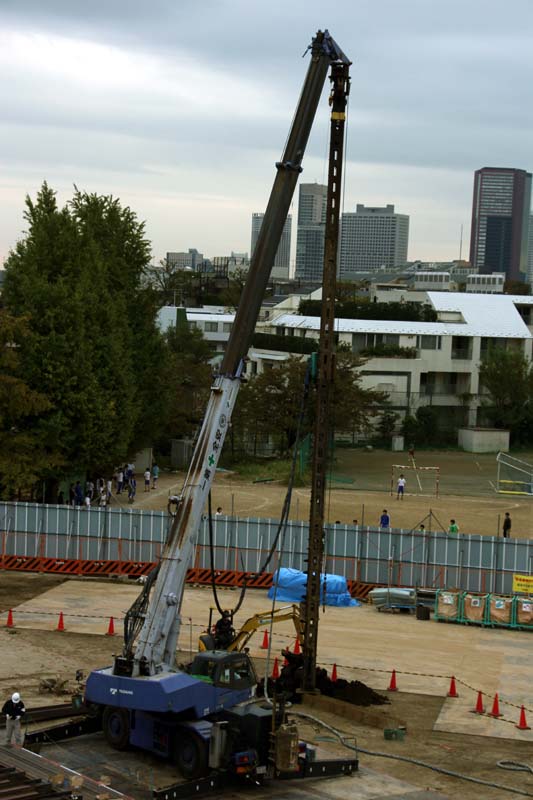

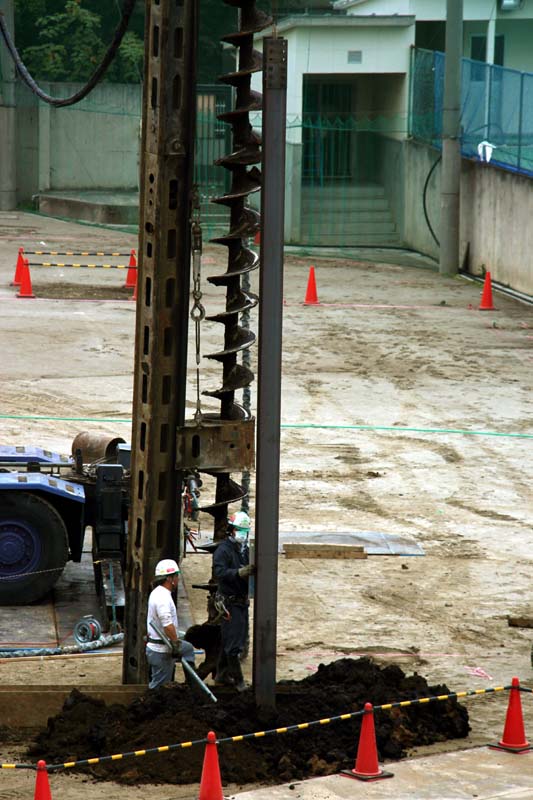

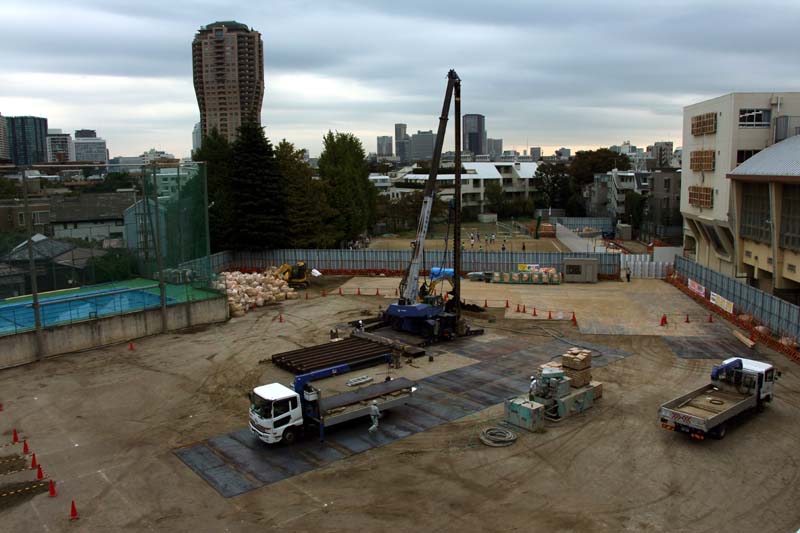

| 11月9日、基礎杭の埋め込み工事が始まりました。 | |
(1)2013年10月
![]() |
![]() |

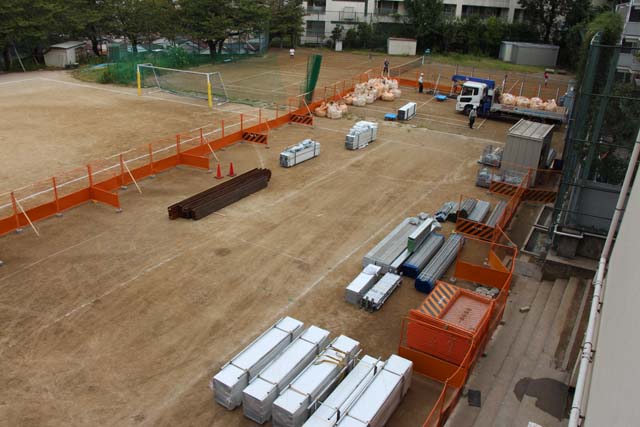

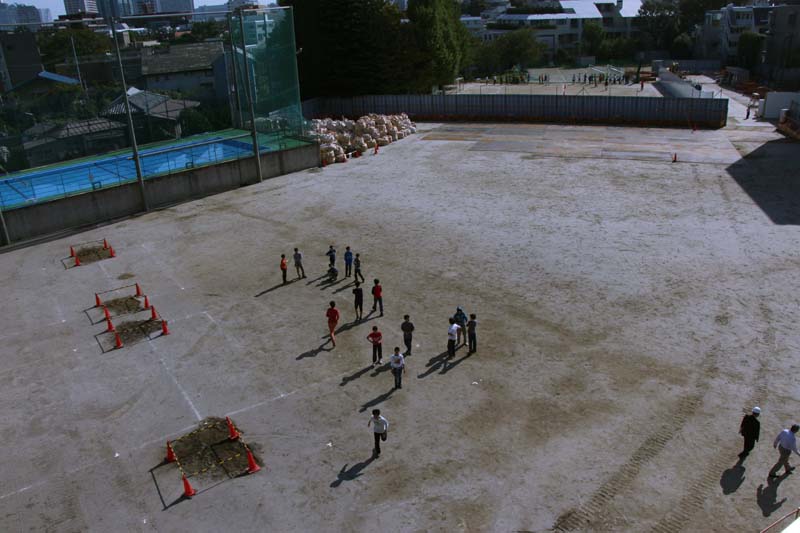

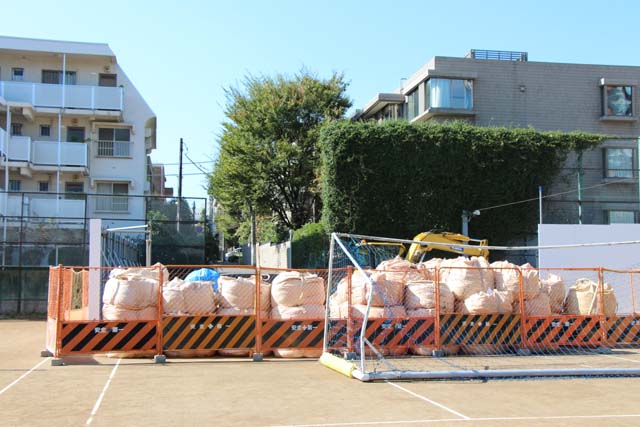

| 正規の体育の授業はこのスペースで行います。10月28日撮影。 | カラーコーン内が基礎工事が行われる場所です。 まもなくこちら側は立ち入り禁止になります。10月28日撮影。 |
![]() |
![]() |
![]() |

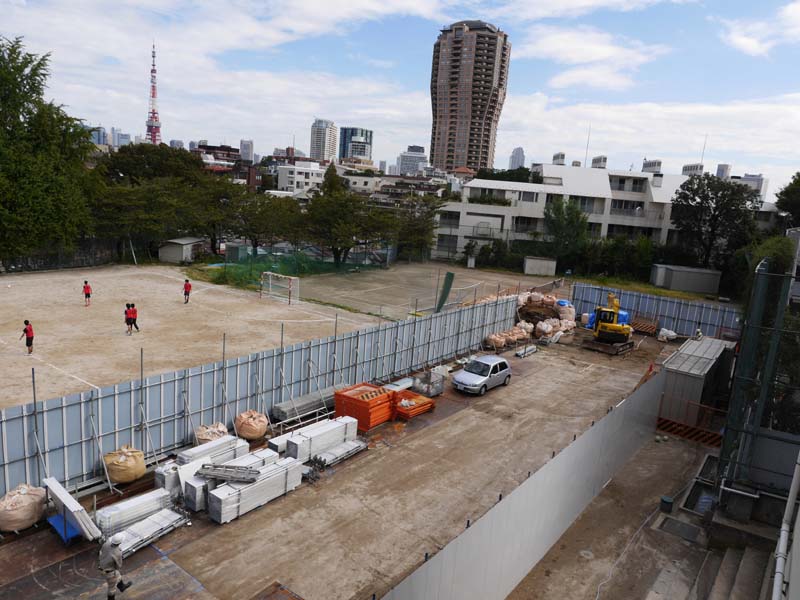

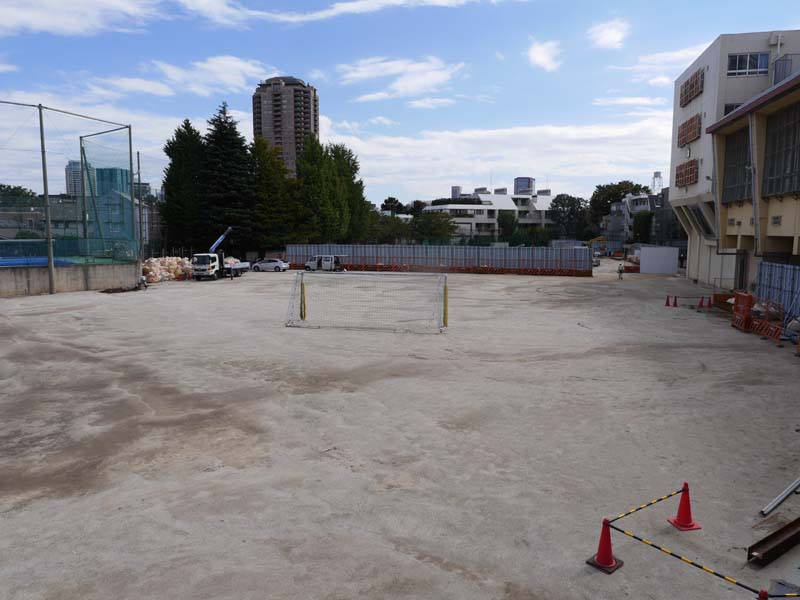

| 10月17日、百周年記念館ピロティ側から見ています。校庭のこちら側が工事のため使えなくなっています。 | ソフトテニスコート側の狭い場所が運動できるスペースです。高3生がサッカーをしています。 | このように校庭の真ん中に高いフェンスが設けられています。 |
![]() |
![]() |
![]() |

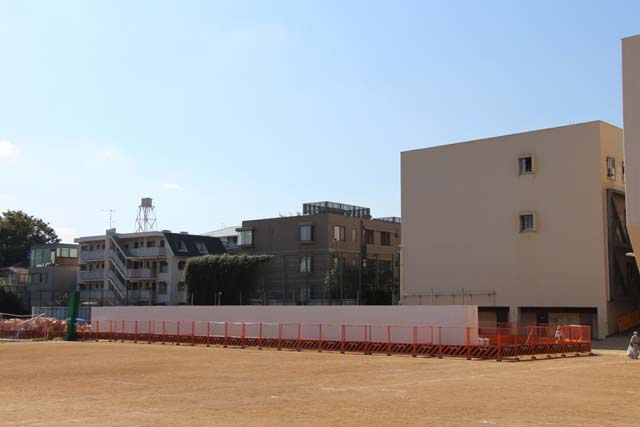

| 10月12日、高いフェンスも出来ました。 | プール側から見ています。 | ソフトテニス用コートの入り口が工事用トラックの出入り口になります。この取り付けの傾斜を緩くする工事をします。 |
![]() |
![]() |
![]() |

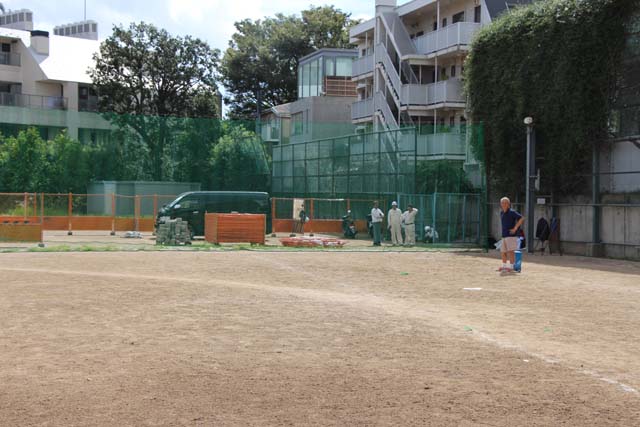

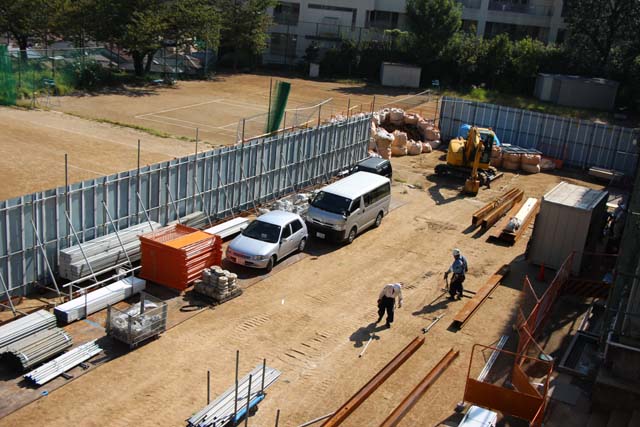

| 10月9日、ソフトテニス用コート側の入り口を確保します。 | 10月10日、フェンスで囲まれた場所がだんだん広がっていきます。 | フェンスの中には資材が積まれています。 |
![]() |
![]() |
| 10月8日、砂場付近で、現場事務所予定地の縄張りが始まりました。 | |
